សេចក្តីផ្តើម៖ក្នុងការសាងសង់រចនាសម្ព័ន្ធដែក, "ការផ្គុំដី + ការលើកស្ទូចអាំងតេក្រាលធ្ងន់" (ការផ្គុំរចនាសម្ព័ន្ធទាំងស្រុងនៅលើដី ហើយលើកវាចូលទៅក្នុងទីតាំងតែមួយដោយប្រើស្ទូចធុនធ្ងន់) គឺជាវិធីសាស្រ្តសំណង់ដែលមានប្រសិទ្ធភាព សុវត្ថិភាព និងគ្រប់គ្រងគុណភាពបំផុតដែលមានសព្វថ្ងៃនេះ។
បើប្រៀបធៀបជាមួយ "ការដំឡើងរលុងក្នុងរយៈកម្ពស់ខ្ពស់" (ការផ្គុំធាតុផ្សំដោយដុំខ្ពស់នៅលើអាកាស) វិធីសាស្ត្រនេះកាត់បន្ថយការងារដែលមានគ្រោះថ្នាក់នៅកម្ពស់យ៉ាងខ្លាំង កាត់បន្ថយអត្រាពិការភាពនៃការផ្សារ និងគ្រប់គ្រងការខូចទ្រង់ទ្រាយរចនាសម្ព័ន្ធប្រកបដោយប្រសិទ្ធភាព។ ទោះជាយ៉ាងណាក៏ដោយ វាទាមទារការរៀបចំទីតាំងដីយ៉ាងតឹងរ៉ឹង ការដំឡើង jig ការជួបប្រជុំគ្នាដែលមានភាពជាក់លាក់ខ្ពស់ ការគណនាវិស្វកម្មលើកយ៉ាងម៉ត់ចត់ និងការផ្តល់សញ្ញា និងបញ្ជានៅនឹងកន្លែងដោយគ្មានកំហុស។
ខាងក្រោមនេះគឺជាការណែនាំបច្ចេកទេសដ៏ទូលំទូលាយ និងស្តង់ដារសម្រាប់រចនាសម្ព័ន្ធដែកនៅនឹងកន្លែងការជួបប្រជុំគ្នា និងការលើកអាំងតេក្រាល—មានរចនាសម្ព័ន្ធជាមួយនឹងលំហូរការងារច្បាស់លាស់ និងតម្រូវការបច្ចេកទេសជាក់ស្តែង ងាយស្រួលសម្រាប់ជាឯកសារយោង។
តក្កវិជ្ជានៃដំណើរការសំណង់៖ ការរៀបចំផ្នែកដែកជាមុនរបស់រោងចក្រនៅក្នុងផ្នែក → ការផ្គុំដីនៅនឹងកន្លែងនៅលើ jigs → ការកែតម្រូវការផ្សារ ការត្រួតពិនិត្យការផ្សារភ្ជាប់ (NDT) និងការប៉ះលើថ្នាំលាប → ការលើកអាំងតេក្រាលមួយដុំចូលទៅក្នុងទីតាំង → ការជួសជុល និងការតម្រឹមរចនាសម្ព័ន្ធ។
• ការងារផ្អែកលើមូលដ្ឋានពេញមួយៈ ប្រតិបត្តិការបឋមត្រូវបានអនុវត្តនៅលើដី ដោយកាត់បន្ថយហានិភ័យពីការធ្លាក់ និងគ្រោះថ្នាក់នៅរយៈកម្ពស់ខ្ពស់។
• គុណភាពដែលអាចគ្រប់គ្រងបាន៖ ការជួបប្រជុំគ្នា ការផ្សារ និងការតម្រឹមធ្វើឡើងនៅក្នុងបរិយាកាសដែលមានស្ថេរភាព និងអាចចូលដំណើរការបាន ដោយធានាបាននូវភាពជាក់លាក់ខ្ពស់ និងគុណភាពសំណង់។
• ប្រសិទ្ធភាពសំណង់ខ្ពស់៖ ការផ្សារដែកកម្ពស់ខ្ពស់ និងប៊ូឡុងត្រូវបានបង្រួមអប្បបរមា ដែលបង្កើនល្បឿនដំណើរការសំណង់យ៉ាងសំខាន់។
• ទាមទារតំបន់ដំឡើងធំ៖ ទាមទារតំបន់ដីធំទូលាយ កម្រិត និងបង្រួមយ៉ាងល្អសម្រាប់ការផ្គុំនៅនឹងកន្លែង។
• ឧបករណ៍ធុនធ្ងន់ និងការត្រួតពិនិត្យយ៉ាងតឹងរ៉ឹង៖ តម្រូវឱ្យមានរថយន្តស្ទូចលើកទម្ងន់ខ្ពស់ និងការគណនាវិស្វកម្មដ៏តឹងរ៉ឹងសម្រាប់លក្ខខណ្ឌលើក និងសមត្ថភាពផ្ទុកដី។
ការស្ថាបនារចនាសម្ព័ន្ធដែកបើកចំហដូចជាទ្រុងដែកខ្នាតធំ ម៉ូឌុលដែកដំបូល ស៊ុមដែកពហុវិសាល និងឧបករណ៍ស្ទូចដែលធន់ធ្ងន់។

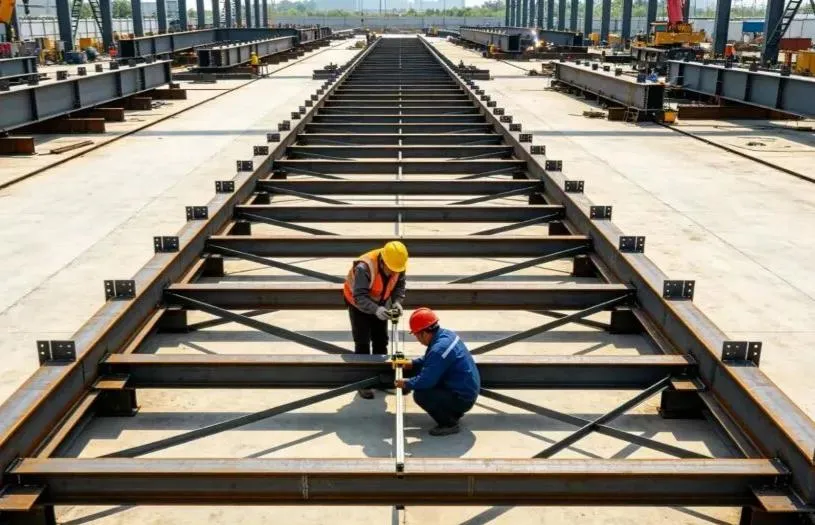

លំហូរដំណើរការស្តង់ដារ៖ ការរៀបចំសំណង់ → កម្រិតទីតាំង និងការបង្រួម → ការដំឡើង Jig និងការទទួលយក → ការទទួលធាតុផ្សំ និងការត្រួតពិនិត្យឡើងវិញ → ការជួបប្រជុំគ្នាក្នុងដី → ការងារផ្សារ → ការធ្វើតេស្តផ្សារដែក (NDT) & ថ្នាំលាបប្រឆាំងនឹងការ corrosion ការប៉ះ → ការលើកលូ និងការដំឡើង Rigging → ការសាកល្បងការលើកបំពង់បង្ហូរប្រេង ការកែតម្រូវការផាកពិន័យ និងការជួសជុលបណ្តោះអាសន្ន → ពិនិត្យមើលឡើងវិញនូវអ័ក្សក្រឡាចត្រង្គ និងការកាត់បន្ថយ → ការតភ្ជាប់អចិន្រ្តៃយ៍ និងការដាក់រនុក → ការដកចេញនូវ Rigging → ការទទួលយកគម្រោង → ការរុះរើសន្និបាត Jig
ប្រសិនបើការរៀបចំបឋមមិនគ្រប់គ្រាន់ បញ្ហាដូចជាការខូចទ្រង់ទ្រាយរចនាសម្ព័ន្ធ ការក្រឡាប់ ឬកំហុសវិមាត្រអាចកើតឡើងយ៉ាងងាយស្រួលកំឡុងពេលដំឡើង និងលើក។ ផ្តោតយ៉ាងតឹងរឹងលើកិច្ចការស្នូលទាំង ៤ នេះ៖
• រៀបចំផែនការដំបូង៖ រៀបចំគ្រោងការណ៍លើកពិសេស។ សម្រាប់ប្រតិបត្តិការដែលមានហានិភ័យខ្ពស់ ការរិះគន់ខ្លាំង ការត្រួតពិនិត្យពីអ្នកជំនាញ និងការអនុម័តជាផ្លូវការគឺជាកាតព្វកិច្ច។ បញ្ចប់ការគណនាវិស្វកម្មលម្អិតសម្រាប់លក្ខខណ្ឌប្រតិបត្តិការរបស់ស្ទូច ភាពតានតឹងរបស់សមាជិក សមត្ថភាពផ្ទុកដី និងការផ្ទុកចំណុចលើក។
• ការផ្ទៀងផ្ទាត់សម្ភារៈ និងឯកសារ៖ ពិនិត្យវិញ្ញាបនបត្រនៃការអនុលោមតាមរោងចក្រ របាយការណ៍សាកល្បងម៉ាស៊ីន (MTR) កំណត់ត្រាការធ្វើតេស្តមិនបំផ្លិចបំផ្លាញរបស់រោងចក្រ (NDT) និងសន្លឹកផ្ទៀងផ្ទាត់វិមាត្រ។ ទប់ស្កាត់យ៉ាងតឹងរ៉ឹងនូវសមាសធាតុមិនអនុលោម ពីការចូលទៅក្នុងគេហទំព័រការងារ។
• ការរៀបចំផែនការប្លង់គេហទំព័រ៖ កំណត់យ៉ាងច្បាស់នូវតំបន់ដាច់ដោយឡែកសម្រាប់ការផ្ទុកសមាសធាតុ ការងារដំឡើងដី និងការធ្វើដំណើរ/ទីតាំងរបស់ស្ទូច។ សម្រាប់គ្រឹះដីទន់ ជីក និងជំនួសដោយដីរឹង បង្រួម និងក្រាល/រឹងដីជាមុន។
• ការសង្ខេបអំពីសុវត្ថិភាពបុគ្គលិក៖ ជាងដែក ប្រតិបត្តិករស្ទូច អ្នកផ្តល់សញ្ញា និងអ្នកខួងត្រូវតែមានវិញ្ញាបនបត្រគុណវុឌ្ឍិត្រឹមត្រូវ។ ធ្វើសេចក្តីសង្ខេបអំពីសុវត្ថិភាព និងបច្ចេកទេសឱ្យបានហ្មត់ចត់សម្រាប់កម្មករនិយោជិតទាំងអស់ ដោយបញ្ជាក់ពីទំនួលខុសត្រូវបុគ្គល និងការហាមឃាត់សុវត្ថិភាព។
jig ការជួបប្រជុំគ្នា (ស៊ុមគាំទ្រដី) គឺចាំបាច់សម្រាប់ភាពជាក់លាក់នៃការជួបប្រជុំគ្នា។ ការជួបប្រជុំគ្នាធម្មតា ឬក្រោមស្តង់ដារ ក្របខ័ណ្ឌបណ្តោះអាសន្នត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹង!
• ប្រើដែកថែបរចនាសម្ព័ន្ធស្តង់ដារ៖ បង្កើតកំណាត់ដោយប្រើផ្នែកដែកស្តង់ដារជាតិ ដើម្បីធានាបាននូវភាពរឹង និងស្ថេរភាពគ្រប់គ្រាន់ ការពារការតាំងទីលំនៅដី ការផ្លាតរចនាសម្ព័ន្ធ ឬការរង្គោះរង្គើបន្ទាប់ពីការផ្ទុក។
• ការកំណត់ការចេញ និងការកំណត់ទីតាំងច្បាស់លាស់៖ រៀបចំបន្ទាត់ណែនាំឱ្យបានត្រឹមត្រូវ។ គ្រប់គ្រងយ៉ាងតឹងរ៉ឹងលើអ័ក្សក្រឡាចត្រង្គ កម្ពស់ និងកម្រិត។ សម្រាប់ផ្នែកធំៗ ត្រូវបង្កើតនៅក្នុងកាមេរ៉ាខាងមុខ (ខ្សែកោងឡើងដោយចេតនា) ដោយយោងតាមលក្ខណៈពិសេសនៃការរចនា ដើម្បីទប់ទល់នឹងការយារធ្លាក់នាពេលអនាគតក្រោមបន្ទុកសេវាកម្ម។
• ការត្រួតពិនិត្យ និងការចុះហត្ថលេខាដោយយកចិត្តទុកដាក់៖ ការត្រួតពិនិត្យឯកទេសត្រូវតែធ្វើឡើងនៅពេលបញ្ចប់ការដំឡើង jig ។ កត់ត្រា និងទុកក្នុងប័ណ្ណសាររាល់វិមាត្រ កម្ពស់ និងរង្វាស់រាបស្មើ។ jig អាចប្រើបានតែបន្ទាប់ពីការចុះហត្ថលេខាជាផ្លូវការ
ការផ្គុំដីគឺជាដំណើរការសំខាន់សម្រាប់ការគ្រប់គ្រងគុណភាពរចនាសម្ព័ន្ធទាំងមូល។ ការត្រួតពិនិត្យច្បាស់លាស់គឺចាំបាច់៖
• ការត្រួតពិនិត្យផ្នែកខាងក្នុង៖ ពិនិត្យមើលសមាសធាតុនីមួយៗនៅពេលមកដល់សម្រាប់រូបរាង ការខូចទ្រង់ទ្រាយនៃការដឹកជញ្ជូន ថ្នាំកូតការពារ និងការតម្រឹមរន្ធដោត។ តម្រង់ និងកែតម្រូវការខូចទ្រង់ទ្រាយតូចតាចមុនពេលដំឡើង។
• ការកំណត់ទីតាំង និងកែតម្រូវ៖ បន្ទាប់ពីដាក់សមាសធាតុនៅលើ jig សូមប្រើ Jack ធារាសាស្ត្រ និងខ្សែបុរស ដើម្បីសម្រួល និងគ្រប់គ្រងយ៉ាងតឹងរ៉ឹងនូវវិសាលភាព បន្ទាត់អ័ក្ស ការកាត់បន្ថយ គម្លាតឫស (គម្លាតសមរួមគ្នា) និងការតម្រឹមបញ្ឈរ។
• ការផ្សារដែកដោយអ្នកផ្សារដែលមានការបញ្ជាក់៖ ជាងដែកដែលមានការបញ្ជាក់ត្រូវតែធ្វើការផ្សារដែក (ផ្សារដែកបណ្ដោះអាសន្ន)។ ប្រវែង និងទំហំជើងដែកត្រូវបំពេញតាមស្តង់ដារបច្ចេកទេស ការពារការប្រេះស្រាំ ស្នាមប្រេះ និងគុណវិបត្តិនៃការផ្សារផ្សេងទៀត។
• ការផ្សារស៊ីមេទ្រី និងការបន្ធូរបន្ថយភាពតានតឹង៖ ការផ្សារដែកផ្លូវការត្រូវតែអនុវត្តយ៉ាងតឹងរឹងនូវគោលការណ៍នៃ "ការផ្សារស៊ីមេទ្រី" និង "ការផ្សារក្នុងជំហានថយក្រោយ" (ការផ្សារក្នុងផ្នែកឆ្លាស់គ្នាខ្លីៗ) ដើម្បីបញ្ចេញភាពតានតឹងកម្ដៅឱ្យស្មើៗគ្នា និងកាត់បន្ថយការឡើងកំដៅ។ សម្រាប់បន្ទះដែកក្រាស់ អនុវត្តយ៉ាងតឹងរ៉ឹងនូវការកំដៅមុន និងការគ្រប់គ្រងសីតុណ្ហភាពអន្តរ។
• ការផ្ទៀងផ្ទាត់ក្រោយការជួបប្រជុំគ្នា៖ បន្ទាប់ពីការផ្គុំរួចរាល់ សូមធ្វើការវាស់វែងឡើងវិញយ៉ាងហ្មត់ចត់នូវវិមាត្ររួម តម្លៃនៃកាមេរ៉ា និងភាពត្រង់នៅពេលក្រោយ ដើម្បីធានាការអនុលោមពេញលេញជាមួយនឹងកូដវិស្វកម្ម និងគំនូររចនា។
• ការធ្វើតេស្តមិនបំផ្លិចបំផ្លាញ (NDT)៖ អនុវត្តការធ្វើតេស្តអ៊ុលត្រាសោន (UT) ឬការធ្វើតេស្តវិទ្យុសកម្ម (RT) តាមលក្ខណៈបច្ចេកទេសនៃការរចនា។ រាល់ការផ្សារដែលមិនអនុលោមតាមត្រូវតែត្រូវបានកាត់ចេញទាំងស្រុង ភ្ជាប់ឡើងវិញ និងសាកល្បងម្តងទៀតរហូតដល់មានលក្ខណៈសម្បត្តិគ្រប់គ្រាន់ 100% ។
• ការសម្អាត និងលាបថ្នាំឡើងវិញ៖ កិនសន្លាក់ដែលស្អិតជាប់ដោយរលូន កម្ចាត់ច្រែះ កំណកកំបោរ និងស្នាមប្រេះ ហើយលាបថ្នាំ primer ប្រឆាំងនឹងការ corrosion ដែលត្រូវគ្នាភ្លាមៗ ដើម្បីធានាបាននូវប្រព័ន្ធការពារជាបន្តបន្ទាប់ និងនៅដដែល។
• ការការពារផ្ទៃ៖ ការពារផ្ទៃទំនាក់ទំនងកកិតនៃប៊ូឡុងដែលមានកម្លាំងខ្ពស់ រន្ធដោត និងស្រទាប់ថ្នាំលាបដែលបានបញ្ចប់ពីការសាយភាយផ្សារ ការចម្លងរោគខាញ់/ប្រេង និងការកោសមេកានិច។
ច្បាប់សុវត្ថិភាពនៃការលើកស្នូល៖ មិនត្រូវផ្លាស់ប្តូរចំណុចលើកដោយគ្មានការអនុញ្ញាត មិនត្រូវលាយឡំការតោងមិនត្រូវគ្នា និងមិនត្រូវដាក់ធាតុផ្សំទៅនឹងកម្លាំងមិនសមរម្យឡើយ។
• ប្រើប្រអប់លើកដែលបានរចនាឡើង៖ តែងតែប្រើវ៉ាលិសលើកដែលបានរចនាឡើងដោយវិស្វកម្មរោងចក្រជានិច្ច (ទ្រនាប់ភ្នែក)។ ការផ្សារ ឬខួងរន្ធនៅនឹងកន្លែងដែលមិនមានការអនុញ្ញាតសម្រាប់ចំណុចលើកបណ្តោះអាសន្នត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹង។ ការផ្សារដែកលើកទាំងអស់ត្រូវតែឆ្លងកាត់ការត្រួតពិនិត្យ 100% NDT ។
• ការគណនាសមត្ថភាពនៃការតោង៖ ជ្រើសរើសខ្សែដែក ខ្សែរ និងខ្សែដង្កៀបយ៉ាងតឹងរ៉ឹងដោយផ្អែកលើបន្ទុកដែលបានគណនា ដោយរួមបញ្ចូលកត្តាសុវត្ថិភាពនៃការផ្ទុកថាមវន្ត។ ការផ្ទុកលើសទម្ងន់ត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹង។
• ឧបករណ៍ការពារជ្រុង៖ ដំឡើងឧបករណ៍ការពារជ្រុង (ថ្នាំបន្ទន់/របាំងការពារគែម) នៅគ្រប់ជ្រុង និងគែមមុតស្រួចនៃសមាជិកដែក ដើម្បីការពារខ្សែពួរពីការកាត់ ឬខូច។
• ការពង្រឹងបណ្តោះអាសន្ន៖ បន្ថែមខ្សែទ្រ/សមាជិកបណ្តោះអាសន្នទៅផ្នែកដែលមានរាងស្តើង ឬជញ្ជាំងស្តើង (ដូចជាទ្រនិចវែង) ដើម្បីការពារការរមួល តោង ឬការខូចទ្រង់ទ្រាយក្នុងតំបន់អំឡុងពេលលើក។
ការលើកសាកល្បងគឺជារបាំងការពារចុងក្រោយប្រឆាំងនឹងគ្រោះថ្នាក់នៃការលើក។

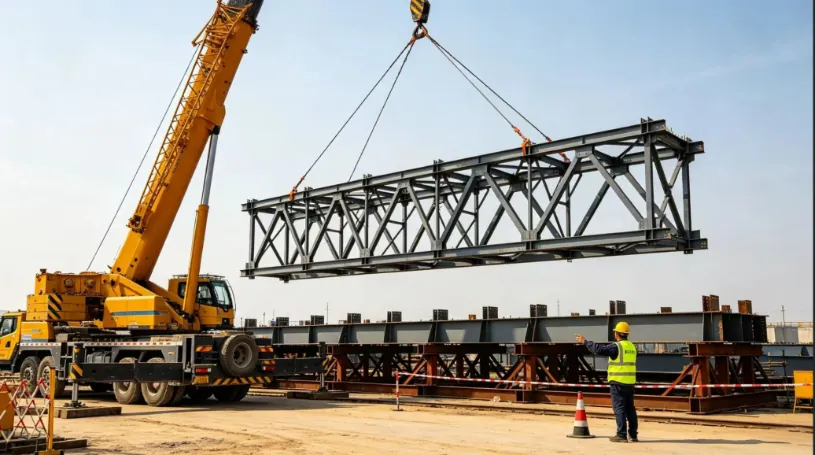

• លើក និងដាក់៖ លើកសមាសធាតុដោយរលូនពី 200-300 មីលីម៉ែត្រចេញពីកន្ត្រកដំឡើង ហើយសង្កត់វាឱ្យជាប់នៅលើអាកាសរយៈពេល 5 ទៅ 10 នាទី។
• ការត្រួតពិនិត្យយ៉ាងទូលំទូលាយ៖ ពិនិត្យយ៉ាងម៉ត់ចត់៖ លក្ខខណ្ឌផ្ទុកនៅចំណុចលើក ការខូចទ្រង់ទ្រាយនៃផ្នែករឹង ការផ្លាតសមាជិករួម និងមូលដ្ឋាន ស្ថេរភាពនៃស្ទូច ការតាំងទីលំនៅលើដីនៅក្រោមទ្រនិចខាងក្រៅ និងការជ្រៀតជ្រែក ឬការគៀបនៅលើ jig ។
• ការថយចុះភ្លាមៗលើភាពមិនធម្មតា៖ ប្រសិនបើគេសង្កេតឃើញមានសំលេងរំខាន ការខូចទ្រង់ទ្រាយរចនាសម្ព័ន្ធ ឬការតាំងលំនៅដីខ្លាំងពេក សូមបន្ទាបសមាសធាតុត្រឡប់មកវិញនៅលើកន្ត្រកភ្លាមៗ។ ការលើកជាផ្លូវការអាចដំណើរការបានលុះត្រាតែសកម្មភាពកែតម្រូវត្រូវបានអនុម័ត។
• ការបង្រួបបង្រួមសញ្ញាបុគ្គលតែមួយ៖ ប្រតិបត្តិការត្រូវតែដឹកនាំដោយអ្នកបញ្ជាការបញ្ជូនសញ្ញាដែលបានតែងតាំងតែមួយដោយប្រើសញ្ញាដៃស្តង់ដារ និងពាក្យបញ្ជាសំឡេង។ ការផ្តល់សញ្ញាមនុស្សច្រើននាក់ និងប្រតិបត្តិការវឹកវរត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹង។
• ចលនាស្ទូចដោយរលូន៖ ការលើក យោល (យោល) និងផ្លុំ (ការរុញច្រាន) ត្រូវតែរលូន និងយឺត។ ជៀសវាងការឈប់ភ្លាមៗ ការបត់ស្រួច ឬការឆក់។ នាវិកដីត្រូវតែប្រើបន្ទាត់ស្លាក (ខ្សែមគ្គុទ្ទេសក៍) ដើម្បីរក្សាលំនឹងការតំរង់ទិសរបស់ធាតុផ្សំ និងការពារការប៉ះទង្គិចជាមួយរចនាសម្ព័ន្ធដែលមានស្រាប់។
• ការកំណត់ទីតាំង & ជំនួយបណ្តោះអាសន្នភ្លាមៗ៖ នៅពេលដែលអង្គុយលើជំនួយអចិន្ត្រៃយ៍ អ័ក្សក្រឡាចត្រង្គ លៃតម្រូវបានយ៉ាងជាក់លាក់ កម្ពស់ និងកម្ពស់បំពង់បញ្ឈរ។ ដំឡើងខ្សែជំនួយបណ្តោះអាសន្នភ្លាមៗ និងរឹតបន្តឹងខ្សែបុរស។
• ខ្សែបន្ទាត់សុវត្ថិភាពស្នូល៖ មិនត្រូវលែងទំពក់ស្ទូចឡើយ រហូតដល់រចនាសម្ព័ន្ធដែកបង្កើតជាប្រព័ន្ធរចនាសម្ព័ន្ធទ្រទ្រង់ខ្លួនឯងដែលមានស្ថេរភាព។

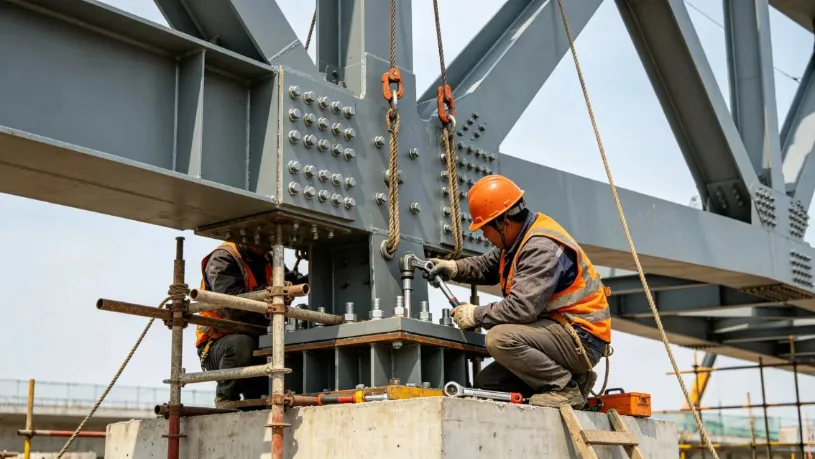

• ទីមួយការភ្ជាប់ប៊ូឡុងកម្លាំងខ្ពស់៖ ផ្តល់អាទិភាពដល់ការតោងប៊ូឡុងដែលមានកម្លាំងខ្ពស់។ អនុវត្តតាមលំដាប់នៃការរឹតបន្តឹងពីរដំណាក់កាលយ៉ាងតឹងរឹង៖ "ការរឹតបន្តឹងដំបូង → ការរឹតបន្តឹងកម្លាំងបង្វិលចុងក្រោយ" ។ សម្គាល់ប៊ូឡុងនីមួយៗយ៉ាងច្បាស់បន្ទាប់ពីការរឹតបន្តឹងចុងក្រោយ ដើម្បីការពារការខកខាន រលុង ឬហួសកម្លាំងបង្វិល។
• On-Site Splice Welding៖ អនុវត្តការផ្សារគូទនៅនឹងកន្លែង និងការផ្សាភ្ជាប់ក្នុងស្រទាប់ពហុឆ្លងកាត់ ហើយធ្វើតេស្ដមិនបំផ្លិចបំផ្លាញ (NDT) ភ្លាមៗនៅពេលបញ្ចប់។
• ការវាស់វែងឡើងវិញនៃរចនាសម្ព័ន្ធទាំងមូល៖ វាស់ឡើងវិញនូវវិមាត្ររួម កម្ពស់ និងតម្លៃផ្លាត។ នៅពេលដែលត្រូវបានបញ្ជាក់ថាអនុលោមតាមច្បាប់ រុះរើឧបករណ៍លើកដោយសុវត្ថិភាព ជំនួយបណ្តោះអាសន្ន និងឧបករណ៍ដំឡើងដី។
• ការជួសជុល និងប្រគល់ថ្នាំកូត៖ ប៉ះថ្នាំលាបប្រឆាំងនឹងការ corrosion និងការពារភ្លើងដែលខូចទាំងអស់នៅទូទាំងតំបន់ដែលរងផលប៉ះពាល់ ដើម្បីបញ្ចប់ការដំឡើងដែលបានបញ្ចប់។
• មូលនិធិ Jig រឹង៖ ដីនៅពីក្រោមជុកដំឡើងត្រូវតែរឹងមាំ បង្រួម និងកម្រិត។ ការងារដំឡើងត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹងលើដីទន់ ឬដីដែលលិចទឹកក្នុងរដូវភ្លៀង ដើម្បីការពារការតាំងទីលំនៅមិនស្មើគ្នា។
• ការគ្រប់គ្រងកាមេរ៉ាខាងមុខយ៉ាងតឹងរ៉ឹង៖ កំណត់យ៉ាងត្រឹមត្រូវនូវកាមេរ៉ាខាងមុខ (ខ្សែកោងឡើងលើដោយចេតនា) សម្រាប់សមាជិកផ្នែកធំដោយយោងទៅតាមតម្លៃនៃការរចនា។ ពិនិត្យរង្វាស់ពីរដងមុន និងក្រោយពេលដំឡើង ដើម្បីការពារការយារធ្លាក់ក្រោយការឡើងរឹងរបស់លិង្គ។
• ការរឹតបន្តឹងការផ្សារអាកាសធាតុធ្ងន់ធ្ងរ៖ បញ្ឈប់ការផ្សារលើអាកាសភ្លាមៗក្នុងអំឡុងពេលមានខ្យល់ខ្លាំង ភ្លៀង ព្រិល ឬសីតុណ្ហភាពត្រជាក់។ ត្រូវប្រាកដថាផ្ទៃដែកសើមត្រូវបានសម្ងួតយ៉ាងហ្មត់ចត់ជាមួយនឹងភ្លើងកំដៅ មុនពេលចាប់ផ្តើមការផ្សារឡើងវិញ។
• ការពារផ្ទៃកកិតនៃប៊ូឡុងកម្លាំងខ្ពស់៖ ការពារយ៉ាងតឹងរ៉ឹងលើផ្ទៃកកិតនៃចំណុចទាញ។ ការកិន ការចម្លងរោគប្រេង ឬការឆាបឆេះត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹង ដោយធានាថាមេគុណរអិលត្រូវនឹងស្តង់ដារវិស្វកម្ម។
• ការហាមឃាត់អាកាសធាតុ៖ ការលើកត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹងក្នុងអំឡុងពេលមានខ្យល់បក់ខ្លាំងនៃកម្លាំង 6 និងខ្ពស់ជាងនេះ (ល្បឿនខ្យល់ ≥ 10.8 ម៉ែត/វិនាទី) អ័ព្ទក្រាស់ ភ្លៀងធ្លាក់ខ្លាំង ឬនៅពេលពន្លឺពេលយប់មិនគ្រប់គ្រាន់។
• ការគាំទ្រផ្នែកខាងក្រៅរបស់ស្ទូច៖ ប្រដាប់ស្ទូចខាងក្រៅត្រូវតែត្រូវបានគាំទ្រយ៉ាងពេញលេញដោយបន្ទះចែកចាយផ្ទុកដែកក្រាស់លើដីដែលបានផ្ទៀងផ្ទាត់ ដើម្បីការពារការប៉ះទង្គិចរបស់ស្ទូច ឬការដាល់ពីខាងក្រៅ។
• តំបន់មិនរាប់បញ្ចូលសុវត្ថិភាពតឹងរ៉ឹង៖ បង្កើតរបាំងរឹង និងតំបន់ដកចេញយ៉ាងច្បាស់លាស់នៅក្នុងរង្វង់ការងាររបស់ស្ទូច។ បុគ្គលិកដែលគ្មានការអនុញ្ញាតត្រូវបានហាមឃាត់យ៉ាងតឹងរ៉ឹងពីការចូល ឆ្លងកាត់ ឬស្នាក់នៅក្នុងតំបន់។
• ការត្រួតពិនិត្យការរុះរើជាមុននៃការផ្លាស់ប្តូរ៖ ពិនិត្យមើលឧបករណ៍លើក គ្រឿងរឹង និងខ្សែរលួសទាំងអស់ មុនពេលការផ្លាស់ប្តូរការងារនីមួយៗ។ ជំនួសភ្លាមៗ ប្រសិនបើខ្សែលួសដែលខូច ការពាក់ច្រើនពេក ឬការខូចទ្រង់ទ្រាយលើសពីដែនកំណត់ដែលអាចអនុញ្ញាតបាន។
• ការខូចទ្រង់ទ្រាយសមាសធាតុលើសលប់៖ ការរចនាម៉ូដកាមេរ៉ាដែលបានកំណត់ជាមុន បន្ថែមការពង្រឹងបណ្តោះអាសន្ន ធ្វើតាមលំដាប់នៃការផ្សារស៊ីមេទ្រី និងអនុវត្តការត្រួតពិនិត្យលក្ខខណ្ឌនៃការលើកពេញលេញ។
• ការបរាជ័យក្នុងការលើកដុំដែក៖ អនុវត្តការរចនារចនាសម្ព័ន្ធពិសេសសម្រាប់ការលើកលើក ធានាបាននូវការផ្សាភ្ជាប់ពេញលេញជាមួយនឹងការត្រួតពិនិត្យ 100% NDT និងហាមឃាត់យ៉ាងតឹងរ៉ឹងនូវចំណុចលើកដែលមិនបានអនុម័ត។
• ការតាំងលំនៅដីរបស់សត្វក្រៀល៖ ផ្ទៀងផ្ទាត់ និងធ្វើឱ្យដីរឹងជាមុន ដាក់បន្ទះដែកធ្ងន់នៅក្រោមចង្កឹះខាងក្រៅ និងតាមដានការតាំងលំនៅរបស់ដីកំឡុងពេលសាកល្បងលើក។
• អស្ថិរភាពនៃរចនាសម្ព័ន្ធបន្ទាប់ពីការដាក់៖ ដំឡើងខ្សែបុរស និងខ្សែជំនួយបណ្តោះអាសន្នភ្លាមៗ ដោយអនុវត្តគោលការណ៍យ៉ាងតឹងរ៉ឹង៖ "កុំដោះលែងទំពក់ស្ទូច មុនពេលរចនាសម្ព័ន្ធត្រូវបានធានា។"
• ការរឹតបន្តឹងកម្លាំងខ្លាំងក្រោមស្តង់ដារ៖ ការពារផ្ទៃទំនាក់ទំនងកកិតយ៉ាងតឹងរ៉ឹង អនុវត្តនីតិវិធីរឹតបន្តឹងកម្លាំងបង្វិលជុំតាមស្តង់ដារ និងត្រួតពិនិត្យ និងសម្គាល់ពណ៌នីមួយៗនៅពេលបញ្ចប់។
តក្កវិជ្ជានៃការគ្រប់គ្រងស្នូលការដំឡើងរចនាសម្ព័ន្ធដែកនៅនឹងកន្លែងនិងការលើកអាំងតេក្រាលអាចត្រូវបានសង្ខេបដូចជា៖ ការផ្គុំដីដែលមានភាពជាក់លាក់ ការគ្រប់គ្រងការជុសជុលរឹង ការគណនាការលើកយ៉ាងម៉ត់ចត់ ការលើកដោយរលូន និងស្ថិរភាព និងមិនបញ្ចេញទំពក់មុនពេលធានា។
ដោយការគ្រប់គ្រងយ៉ាងតឹងរ៉ឹងនូវសសរស្តម្ភសំខាន់ៗចំនួនបួន - គុណភាព jig ការខូចទ្រង់ទ្រាយនៃការផ្សារ លក្ខខណ្ឌនៃការលើក និងស្ថេរភាពរចនាសម្ព័ន្ធបណ្តោះអាសន្ន - ពិការភាពសំណង់ទូទៅ និងគ្រោះថ្នាក់សុវត្ថិភាពអាចត្រូវបានរារាំង ដោយផ្តល់នូវដំណោះស្រាយប្រកបដោយសុវត្ថិភាព ភាពជឿជាក់ និងប្រសិទ្ធភាពសម្រាប់វិស្វកម្មរចនាសម្ព័ន្ធដែកខ្នាតធំ។
