វិធីសាស្រ្តនៃការដំឡើងរចនាសម្ព័ន្ធដែក

ជាមួយនឹងគុណសម្បត្តិលេចធ្លោដូចជាកម្លាំងខ្ពស់ទម្ងន់ស្រាលដោយខ្លួនឯងកម្រិតឧស្សាហូបនីយកម្មខ្ពស់និងរយៈពេលសាងសង់ខ្លី។រចនាសម្ព័ន្ធដែកបានក្លាយជាទម្រង់រចនាសម្ព័ន្ធស្នូលនៃរោងចក្រឧស្សាហកម្មទំនើប អគារសាធារណៈធំៗ និងអគារខ្ពស់ៗ។ ការដំឡើង និងការសាងសង់រចនាសម្ព័ន្ធដែកបម្រើជាតំណភ្ជាប់ដ៏សំខាន់មួយ ដែលតភ្ជាប់គំនូររចនា និងអគាររូបវ័ន្ត ហើយបច្ចេកវិជ្ជាសំណង់ និងការគ្រប់គ្រងគុណភាពរបស់វាប៉ះពាល់ដល់សុវត្ថិភាព និងភាពធន់នៃរចនាសម្ព័ន្ធដោយផ្ទាល់។ ចាប់ផ្តើមពីការរៀបចំសំណង់ ក្រដាសនេះរៀបចំជាប្រព័ន្ធនូវចំណុចបច្ចេកទេសស្នូលសម្រាប់ការដំឡើងរចនាសម្ព័ន្ធដែកផ្សេងៗ រួមទាំងរចនាសម្ព័ន្ធដែកមួយជាន់ ច្រើនជាន់ និងខ្ពស់ ព្រមទាំងរចនាសម្ព័ន្ធក្រឡាចត្រង្គដែក ដើម្បីផ្តល់ជាឯកសារយោងសម្រាប់អង្គការសំណង់នៅនឹងកន្លែង និងការត្រួតពិនិត្យគុណភាព។



ការរៀបចំសំណង់

ជាបឋម គ្រោងការណ៍បច្ចេកទេសនៃការដំឡើងត្រូវបង្កើត។ ការដំឡើងជាដុំៗត្រូវបានអនុម័តសម្រាប់រចនាសម្ព័ន្ធដែកមួយជាន់ ខណៈដែលការដំឡើងដ៏ទូលំទូលាយត្រូវបានអនុវត្តចំពោះប្រព័ន្ធដំបូល និងរចនាសម្ព័ន្ធដែកពហុជាន់។ លើសពីនេះ ឧបករណ៍លើក ម៉ាស៊ីនសំណង់ សមាសធាតុដែក សម្ភារៈផ្សារ និងឧបករណ៍ភ្ជាប់ត្រូវបំពាក់យ៉ាងពេញលេញ។ ការដំឡើងកម្រិតនៃគ្រឹះជួរឈរ អ័ក្ស និងយុថ្កាត្រូវត្រួតពិនិត្យឡើងវិញ សមាសធាតុដែកត្រូវសម្អាត ហើយការកំណត់បន្ទាត់សម្រាប់កំណត់ទីតាំងនឹងត្រូវបានសម្គាល់។



Installation Methods of Steel Structures

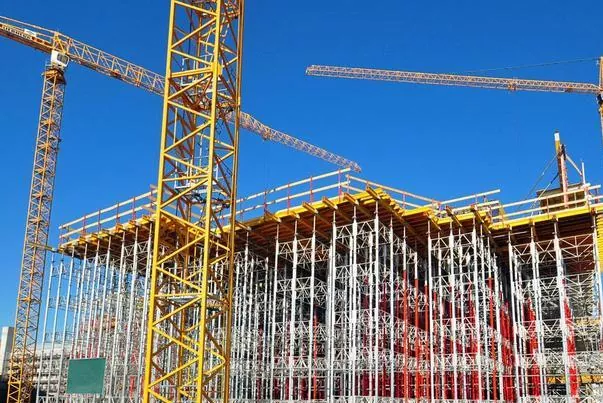

ការដំឡើងរចនាសម្ព័ន្ធដែកតែមួយជាន់

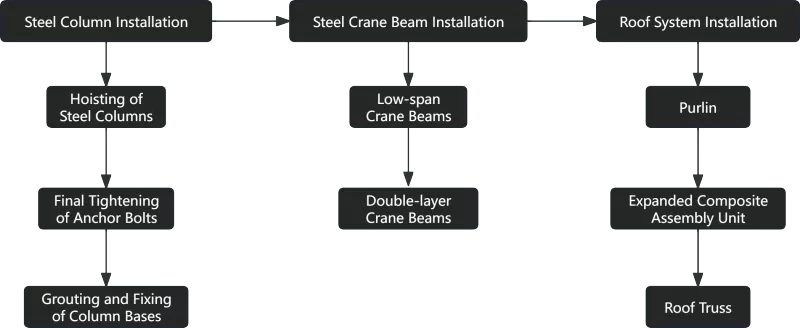

សសរដែកត្រូវបានលើកដោយការវាយត្រង់ចំនុចតែមួយ។ បនា្ទាប់ពីតម្រឹមជាមួយប៊ូឡុងយុថ្កាសម្រាប់ការជួសជុលបណ្តោះអាសន្ន ទីតាំង និងបញ្ឈររបស់ពួកវានឹងត្រូវក្រិតតាមខ្នាត។ ការរឹតបន្តឹងចុងក្រោយនៃ bolts និងការផ្សារនៃបន្ទះមូលដ្ឋានត្រូវតែត្រូវបានអនុវត្តមុនពេល grouting នៅមូលដ្ឋានជួរឈរ។ ធ្នឹមស្ទូចត្រូវបានលើកជាមួយនឹងរោមភ្នែកពីរចំណុច និងបំពាក់ដោយខ្សែស្លាកដើម្បីការពារការប៉ះទង្គិច។ កម្ពស់ អ័ក្ស និង​បញ្ឈរ​របស់​វា​ត្រូវ​បាន​កែ​សម្រួល​បន្ទាប់​ពី​ដាក់​ទីតាំង។ កំណាត់ដំបូលត្រូវលើកតែបន្ទាប់ពីសសរដែកមានស្ថេរភាព។ ធាតុផ្សំនៃដំបូលអាចត្រូវបានផ្គុំជាមុនទៅជាឯកតាអាំងតេក្រាលរឹងសម្រាប់ការលើក ហើយ purlins នឹងត្រូវដំឡើងបន្ទាប់ពី trusses ដំបូលត្រូវបានដាក់។



Installation Methods of Steel Structures



ការដំឡើងរចនាសម្ព័ន្ធដែកច្រើនជាន់ និងខ្ពស់ៗ

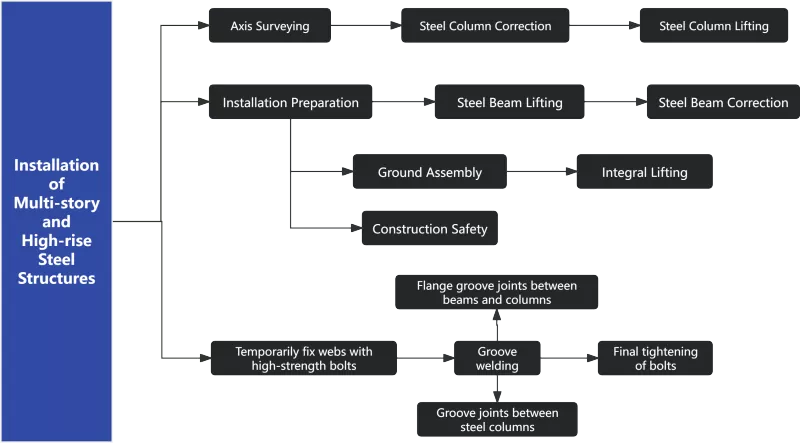

ប្រាក់ឧបត្ថម្ភសម្រាប់ម៉ាស៊ីនសម្រាប់ការខូចទ្រង់ទ្រាយនៃការផ្សារដែកត្រូវបម្រុងទុកសម្រាប់ធាតុផ្សំនៃរចនាសម្ព័ន្ធដែកច្រើនជាន់ និងខ្ពស់ៗ។ អ័ក្សត្រូវបានផ្ទេរពីបន្ទាត់ត្រួតពិនិត្យដីសម្រាប់ការលើក និងការក្រិតនៃជួរឈរដែក។ មុននឹងលើកធ្នឹមដែក ប៉ារ៉ាម៉ែត្រនៃជួរឈរ corbel នឹងត្រូវត្រួតពិនិត្យ ហើយកន្លែងការពារសុវត្ថិភាពត្រូវបានរៀបចំ។ បន្ទាប់ពីការដាក់ទីតាំង ការកាត់បន្ថយ និងបន្ទាត់កណ្តាលនឹងត្រូវក្រិតតាមខ្នាតម្តងហើយម្តងទៀត បន្តដោយការសាងសង់ការតភ្ជាប់នៃសមាសធាតុគ្រប់ប្រភេទ។



Installation Methods of Steel Structures

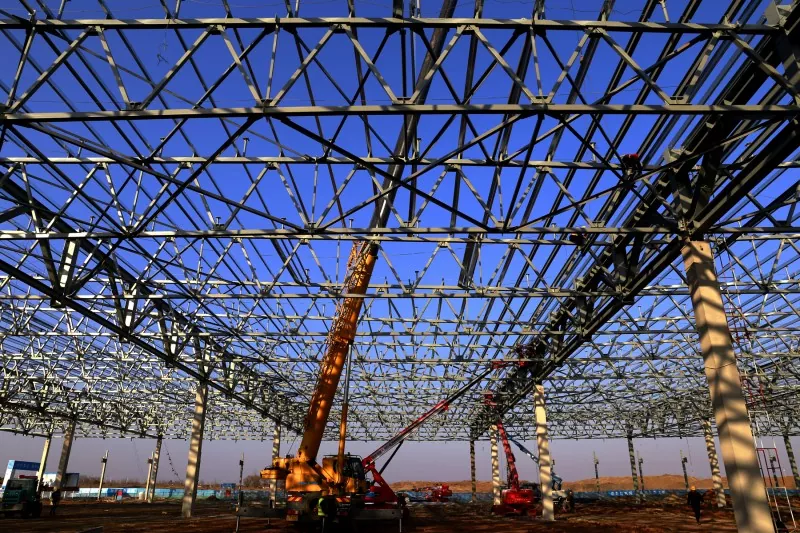

ការដំឡើង Steel Space Truss

ទ្រុងលំហរ គឺជារចនាសម្ព័ន្ធដំបូលដែលប្រើប្រាស់យ៉ាងទូលំទូលាយដែលមានសមាជិកក្រាស់ ដែលនាំមកនូវការលំបាកក្នុងការសាងសង់ខ្ពស់ជាងរចនាសម្ព័ន្ធប្លង់។ វាប្រកាន់ខ្ជាប់ជាចម្បងនូវសន្លាក់បីប្រភេទ ហើយទម្រង់ប្លង់ផ្សេងៗអាចត្រូវបានផ្គុំដោយរួមបញ្ចូលគ្នានូវឯកតាមូលដ្ឋានជាច្រើន។ មានវិធីសាស្រ្តសាងសង់បឋមចំនួនបីសម្រាប់ទ្រនុងលំហៈ ការជួបប្រជុំគ្នានៅកម្ពស់ខ្ពស់មិនត្រូវការឧបករណ៍លើកច្រើនទេ ប៉ុន្តែប្រើប្រាស់បរិមាណដ៏ច្រើននៃការគាំទ្រ និងពាក់ព័ន្ធនឹងប្រតិបត្តិការកម្ពស់ខ្ពស់យ៉ាងទូលំទូលាយ។ ការដំឡើងអាំងតេក្រាលមិនត្រូវការជំនួយទេ មានលក្ខណៈពិសេសតិចជាងការងារដែលមានកម្ពស់ខ្ពស់ និងគុណភាពនៃការផ្សារមានស្ថេរភាព ប៉ុន្តែវាកំណត់តម្រូវការខ្ពស់លើឧបករណ៍លើក និងបច្ចេកវិទ្យាសំណង់។ ការរអិលក្នុងរយៈកម្ពស់ខ្ពស់ជៀសវាងការគាំទ្រការជួបប្រជុំពេញមួយឈុតជាមួយនឹងបន្ទុកការងារដែលមានកម្ពស់មធ្យម និងបន្ទុកផ្ទុកដែលបែកខ្ញែក ខណៈដែលផ្លូវរអិលពិសេសត្រូវដាក់ជាមុន ហើយភាពជាក់លាក់នៃការធ្វើសមកាលកម្មនៃការរអិលត្រូវតែត្រូវបានគ្រប់គ្រងយ៉ាងតឹងរ៉ឹង។



Installation Methods of Steel Structures



រចនាសម្ព័ន្ធដែកការដំឡើងគឺជាគម្រោងប្រព័ន្ធដែលទាមទារការសម្របសម្រួលនៃនីតិវិធីការងារ និងពាណិជ្ជកម្មជាច្រើន។ គុណភាព និងប្រសិទ្ធភាពរបស់វាពឹងផ្អែកលើការសម្របសម្រួលរួមបញ្ចូលគ្នានៃការរៀបចំបឋម គ្រោងការណ៍នៃការលើក ការកែតម្រូវក្នុងដំណើរការ និងការគ្រប់គ្រងសុវត្ថិភាព។ សម្រាប់រចនាសម្ព័ន្ធមួយជាន់ អាទិភាពត្រូវបានផ្តល់ទៅឱ្យលំដាប់នៃការលើកសមាសភាគ និងស្ថេរភាពកំឡុងពេលកំណត់ទីតាំង។ សម្រាប់អគារពហុជាន់ និងអគារខ្ពស់ ការត្រួតពិនិត្យយ៉ាងតឹងរ៉ឹងត្រូវបានអនុវត្តលើការខូចទ្រង់ទ្រាយនៃការផ្សារដែក និងភាពត្រឹមត្រូវនៃការបញ្ជូនបញ្ឈរ។ ចំពោះរចនាសម្ព័ន្ធទ្រនុងលំហអាកាសដែលមានប្រវែងវែង វិធីសាស្ត្រសាងសង់រួមមានការជួបប្រជុំគ្នាក្នុងរយៈកម្ពស់ខ្ពស់ ការលើក និងការរអិល អាំងតេក្រាលត្រូវជ្រើសរើសតាមលក្ខខណ្ឌទីតាំងក្នុងតំបន់ ហើយការដោះដូររវាងការប្រើប្រាស់ជំនួយ បន្ទុកប្រតិបត្តិការដែលមានកម្ពស់ខ្ពស់ និងសមត្ថភាពឧបករណ៍នឹងត្រូវដោះស្រាយឱ្យបានត្រឹមត្រូវ។



Installation Methods of Steel Structures



នៅក្នុងការសាងសង់ជាក់ស្តែង មានតែការយល់ដឹងពេញលេញអំពីគោលបំណងនៃការរចនា ការអនុលោមតាមច្បាប់ និងស្តង់ដារយ៉ាងតឹងរ៉ឹង ការពង្រឹងការត្រួតពិនិត្យការស្ទង់មតិ និងការបត់បែនតាមបច្ចេកទេសសំណង់ដ៏ល្អប្រសើរដែលស្របតាមលក្ខណៈរចនាសម្ព័ន្ធនៃគម្រោងផ្សេងៗគ្នា ទើបអាចធានាបាននូវការបញ្ចប់ការដំឡើងរចនាសម្ព័ន្ធដែកប្រកបដោយសុវត្ថិភាព ប្រសិទ្ធភាព និងត្រឹមត្រូវ ដោយដាក់មូលដ្ឋានគ្រឹះដ៏រឹងមាំសម្រាប់ការដឹកជញ្ជូនគុណភាពខ្ពស់នៃគម្រោងសាងសង់ទាំងមូល។



Installation Methods of Steel Structures



ជាមួយនឹងបទពិសោធន៍ស៊ីជម្រៅ 21 ឆ្នាំនៅក្នុងឧស្សាហកម្មរចនាសម្ព័ន្ធដែក។EHSSអនុវត្តគម្រោងរចនាសម្ព័ន្ធដែកជាច្រើនដែលគ្របដណ្តប់លើការផលិត និងការដំឡើងសមាសធាតុដែក។ ចាប់តាំងពីការចាប់ផ្តើមនៃគំនិតផ្តួចផ្តើមខ្សែក្រវាត់ និងផ្លូវ យើងបាននាំចេញធាតុផ្សំរចនាសម្ព័ន្ធដែកធំៗជាច្រើន និងបានបញ្ជូនគម្រោងដំឡើងទៅក្រៅប្រទេស។ ដោយមានជំនាញដំឡើងយ៉ាងទូលំទូលាយ យើងមានលទ្ធភាពពេញលេញក្នុងការដោះស្រាយបញ្ហាប្រឈមនៃការដំឡើងនៃរចនាសម្ព័ន្ធស្មុគស្មាញផ្សេងៗ រាប់ចាប់ពីសិក្ខាសាលាឧស្សាហកម្មមួយជាន់ និងអគារខ្ពស់ទំនើបរហូតដល់ទ្រនិចធម្មតា និងក្រឡាចត្រង្គទំហំធំ។ សមត្ថភាពជំនាញវិជ្ជាជីវៈដ៏រឹងមាំរបស់យើងការពារប្រតិបត្តិការដែលមានស្ថេរភាពរយៈពេលវែងនៃរាល់គម្រោងរចនាសម្ព័ន្ធដែក។
